Turisztikai panzió építése

Szováta

Leírás

A szovátai üdülőtelep szívében elhelyezkedő panzió egy 5 szintes, homlokzataiban a zóna jellegzetes építészeti elemeit hordozó épület, mely a jövő szezontól 15 szobával várja a kikapcsolódásra vágyó vendégeket. 🤩

(Aki végigolvassa az amúgy is hosszúra nyúló leírásainkat, annak mesélünk pár szóban az építkezésről, a többiek pedig gyönyörködhetnek a képekben 😁)
🍂 A munkálatok 2019 őszén kezdődtek, az alapok előkészítésével. Mivel már itt nehézségbe ütköztünk, (gyengébb minőségű, iszapos-üledékes talajjal találkoztunk az előírt alapozási mélységen, mint amire az alapokat méretezték), ezért hosszasabb időt töltöttünk a talaj feljavításával.
Ezek után beindult az élet, a csaknem 40 tonna vas és 300 köbméter beton bedolgozásával elkészült a lemezalap, december elejére, majd karácsonyig a pince betonfalai is megöntődtek. Következő év februárjának végére a pince feletti betonfödém is beöntésre került, ami mérföldkőnek számított, mert kijöttünk a földből, innnek kezd látványos lenni az építkezés. 😎

Szintre szint épült, míg augusztusra a tetőtér vasbeton gerendái is elkészültek.
Az ácsmunka vette kezdetét, és mikor a héjazat is felkerült, az épület kinézete nagyot alakult, kezdett látszani, hogy mi is lesz ebből.
A tavalyi év végére, a téli hidegek beállta előtt a külső hőszigetelő rendszer is felkerült, és azóta, kisebb-nagyobb megszakításokkal, folynak a belső és külső finiszmunkák, támfalak öntése és a külső rendezés. 🏗

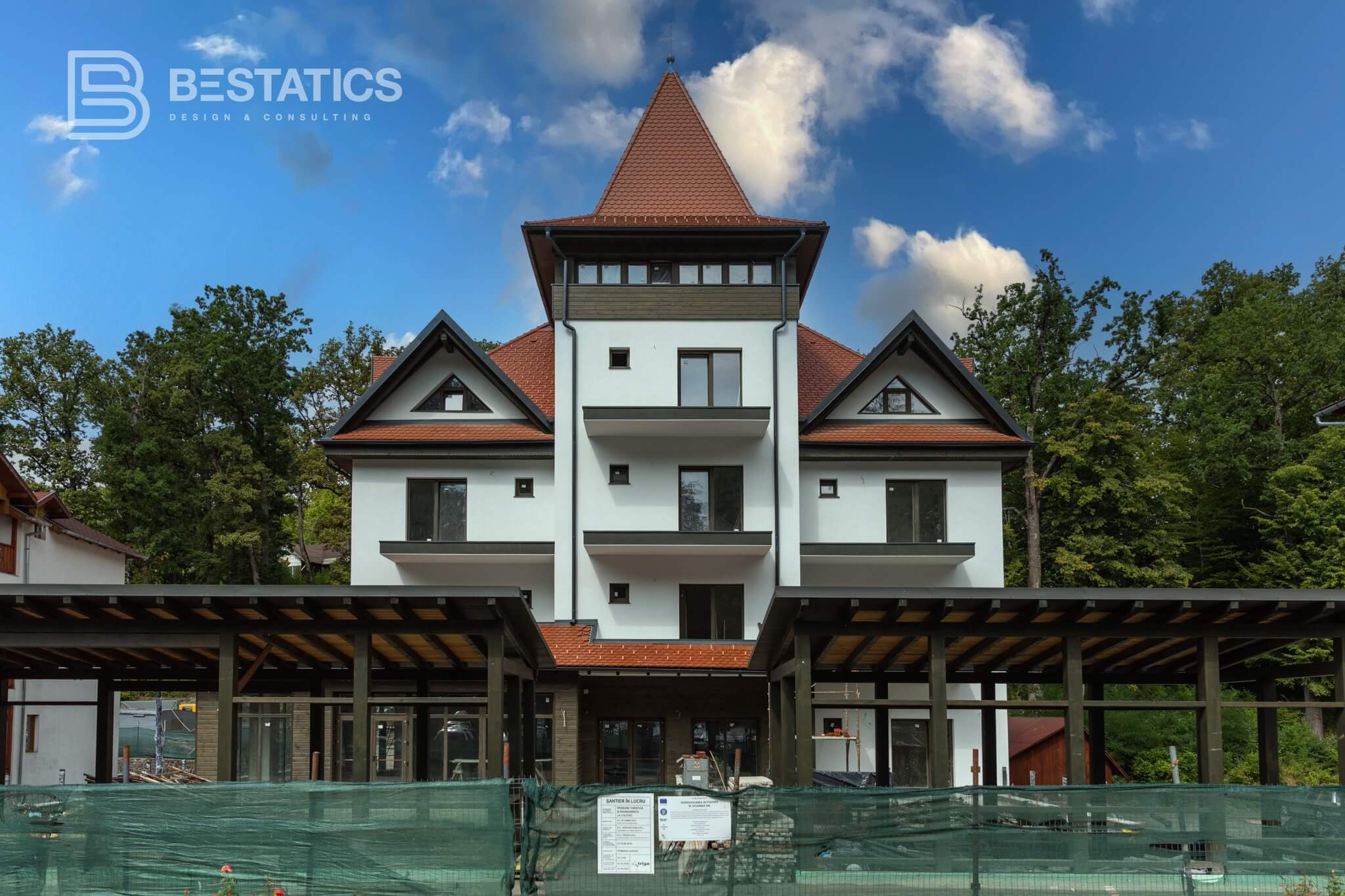

Jelenleg az utolsó 100 méteren vagyunk, az átadás közeli határidőhöz, és azon igyekszünk, hogy az eddigi gondossággal elkészített munkák elnyerjék mindenki tetszését, használat közben is. 🥰

Részletek

🔹 Főtervező (és szakági tervek kidolgozása): Arhitecton KFT
🔹 Generálkivitelező: Triga Kft
🔹 Fűtés, szaniter, légtehnika: TibzsoPrest KFT
🔹 Villanyszerelés, gyengáram: CabSat KFT
🔹 Projektvezetés: Bestatics
🔹 Kivitelezés: 2020. szeptember – 2023. november

Leírás

A szovátai üdülőtelep szívében elhelyezkedő panzió egy 5 szintes, homlokzataiban a zóna jellegzetes építészeti elemeit hordozó épület, mely a jövő szezontól 15 szobával várja a kikapcsolódásra vágyó vendégeket. 🤩

(Aki végigolvassa az amúgy is hosszúra nyúló leírásainkat, annak mesélünk pár szóban az építkezésről, a többiek pedig gyönyörködhetnek a képekben 😁)
🍂 A munkálatok 2019 őszén kezdődtek, az alapok előkészítésével. Mivel már itt nehézségbe ütköztünk, (gyengébb minőségű, iszapos-üledékes talajjal találkoztunk az előírt alapozási mélységen, mint amire az alapokat méretezték), ezért hosszasabb időt töltöttünk a talaj feljavításával.
Ezek után beindult az élet, a csaknem 40 tonna vas és 300 köbméter beton bedolgozásával elkészült a lemezalap, december elejére, majd karácsonyig a pince betonfalai is megöntődtek. Következő év februárjának végére a pince feletti betonfödém is beöntésre került, ami mérföldkőnek számított, mert kijöttünk a földből, innnek kezd látványos lenni az építkezés. 😎

Szintre szint épült, míg augusztusra a tetőtér vasbeton gerendái is elkészültek.
Az ácsmunka vette kezdetét, és mikor a héjazat is felkerült, az épület kinézete nagyot alakult, kezdett látszani, hogy mi is lesz ebből.
A tavalyi év végére, a téli hidegek beállta előtt a külső hőszigetelő rendszer is felkerült, és azóta, kisebb-nagyobb megszakításokkal, folynak a belső és külső finiszmunkák, támfalak öntése és a külső rendezés. 🏗

Jelenleg az utolsó 100 méteren vagyunk, az átadás közeli határidőhöz, és azon igyekszünk, hogy az eddigi gondossággal elkészített munkák elnyerjék mindenki tetszését, használat közben is. 🥰

Részletek

🔹 Főtervező (és szakági tervek kidolgozása): Arhitecton KFT
🔹 Generálkivitelező: Triga Kft
🔹 Fűtés, szaniter, légtehnika: TibzsoPrest KFT
🔹 Villanyszerelés, gyengáram: CabSat KFT
🔹 Projektvezetés: Bestatics
🔹 Kivitelezés: 2020. szeptember – 2023. november
